МБОУ "Суворовская ООШ"
Село Суворово
  • Капитальный ремонт

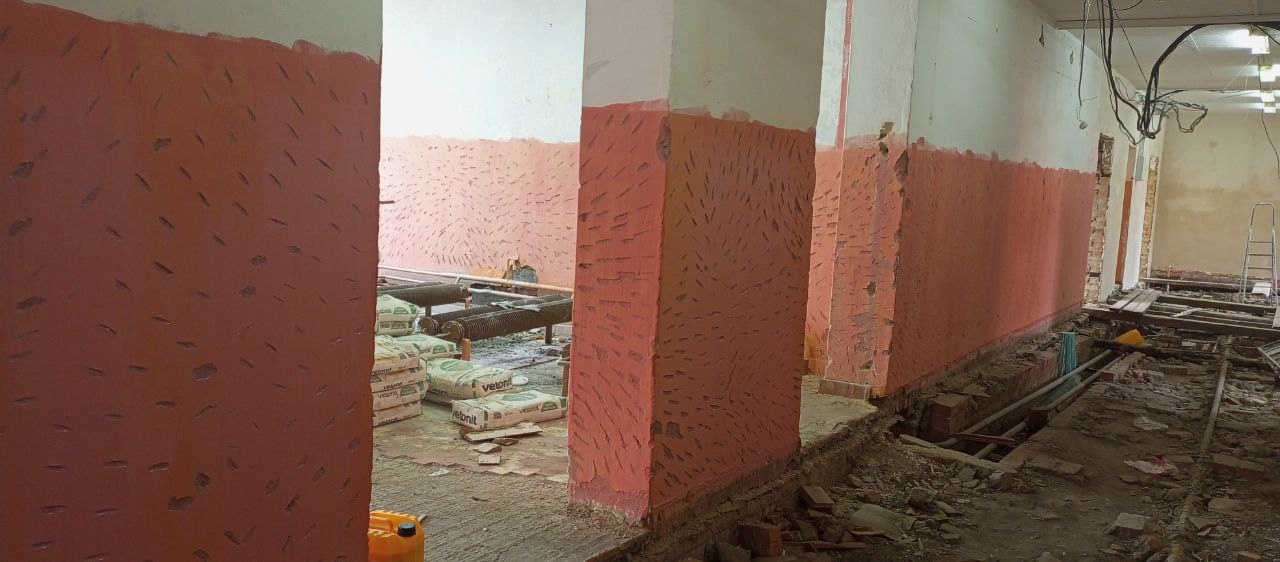

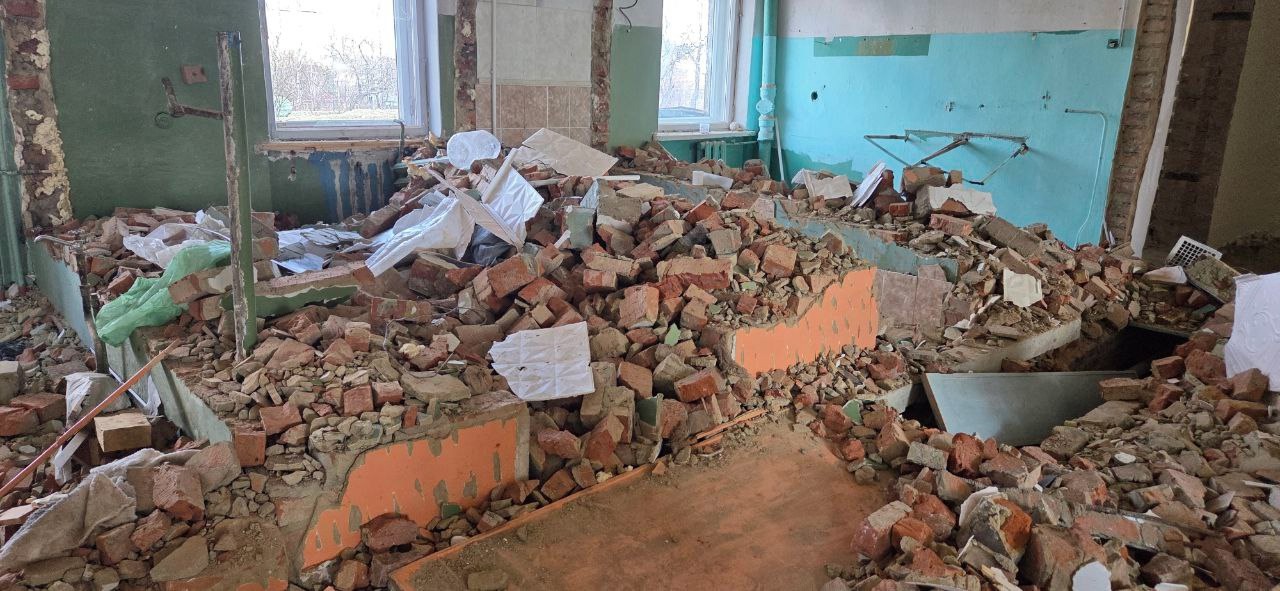

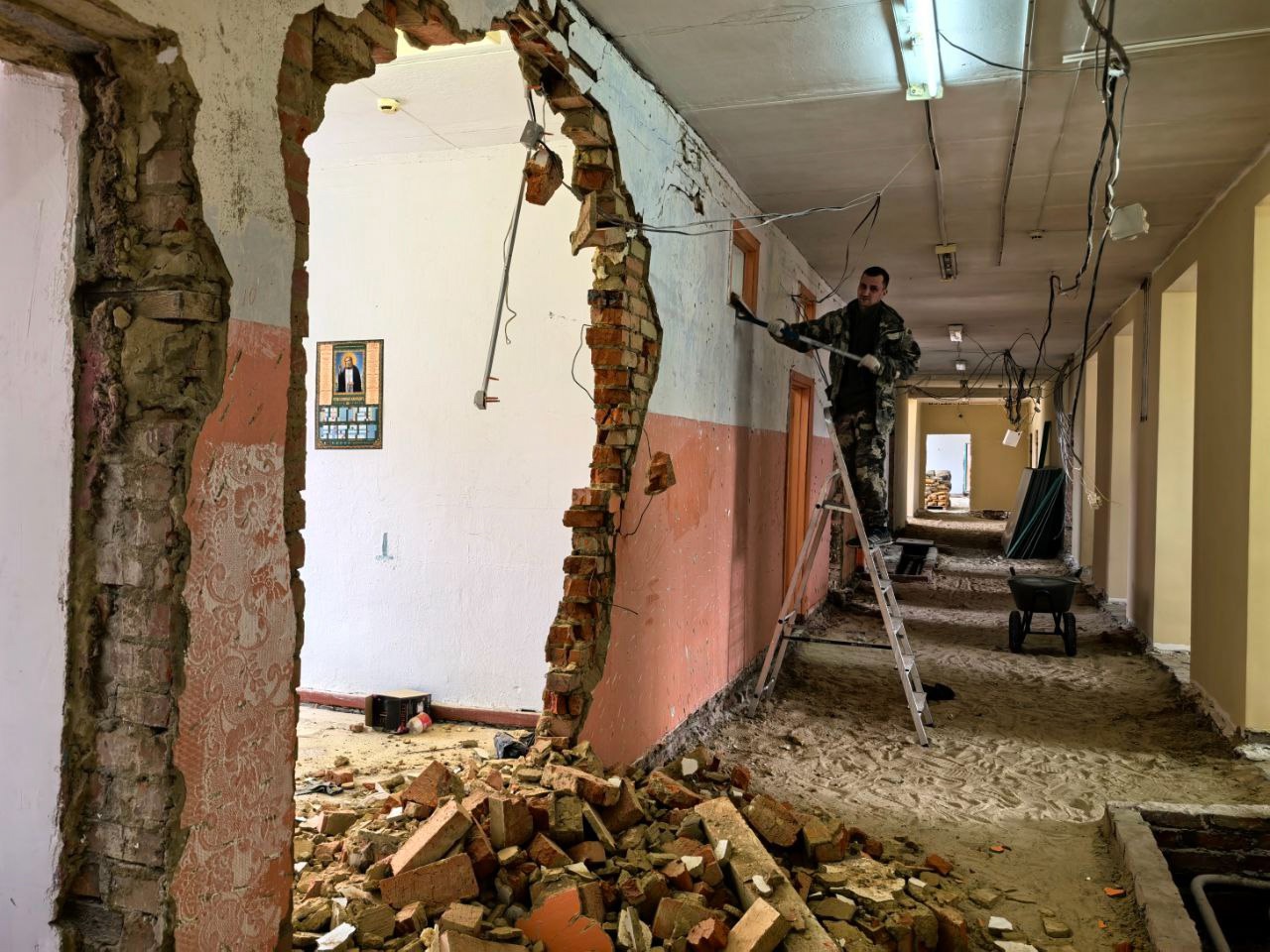

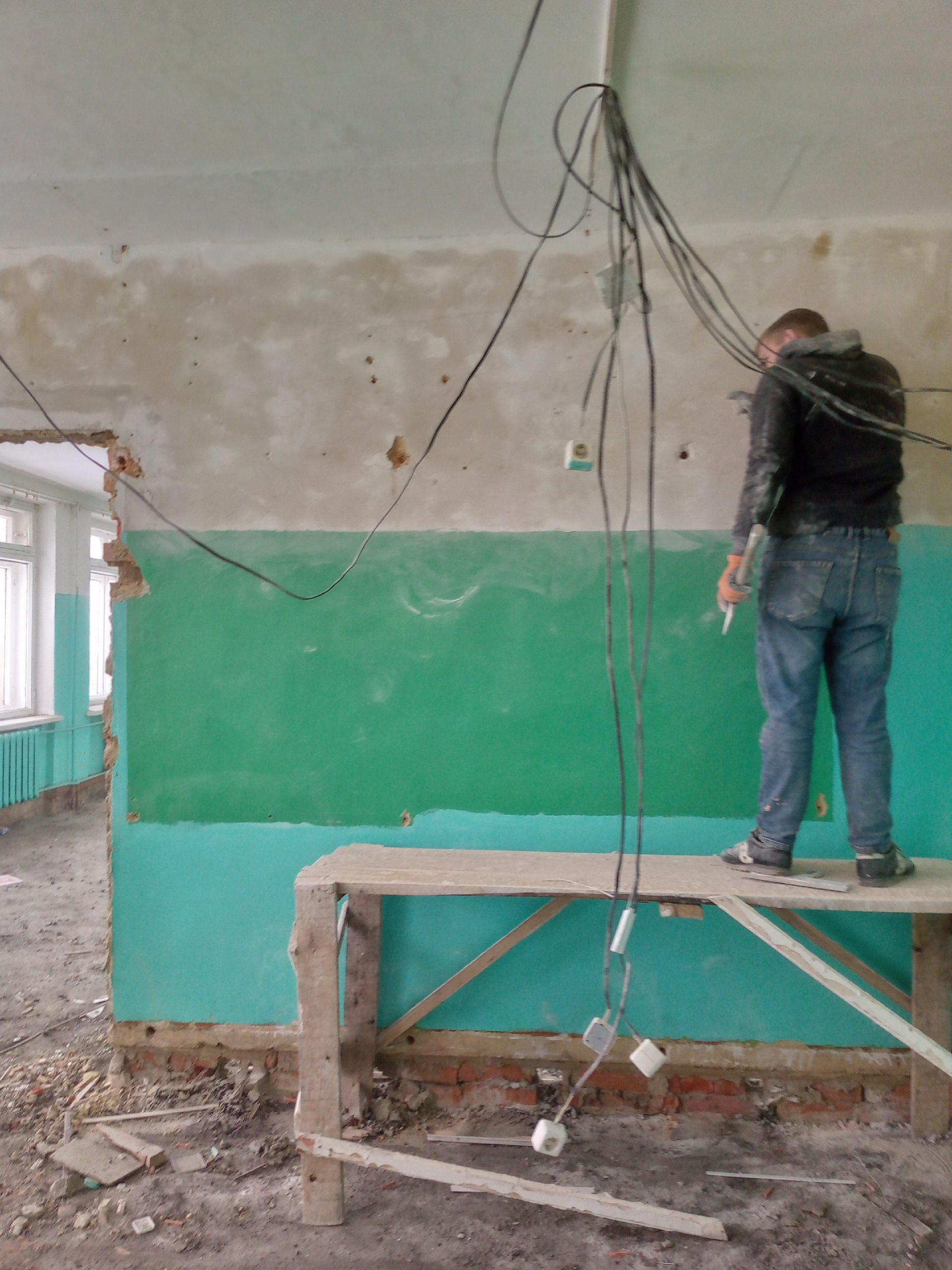

    На 14.02.2025 произведен демонтаж полов и дверей на втором этаже, ведутся работы по уборке.

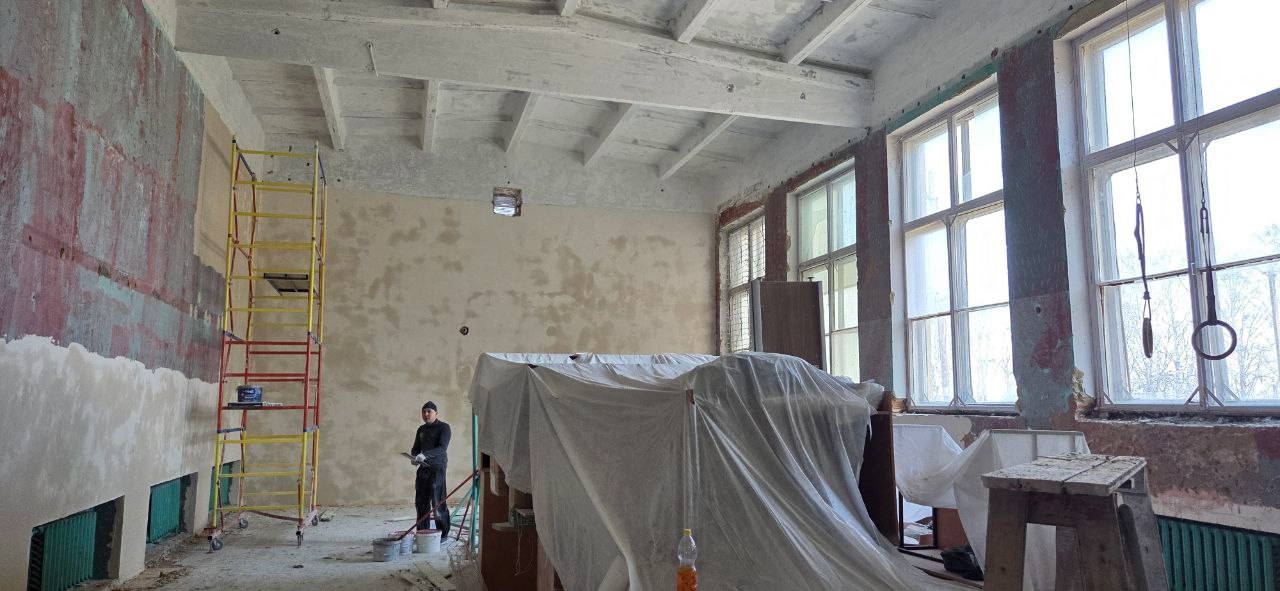

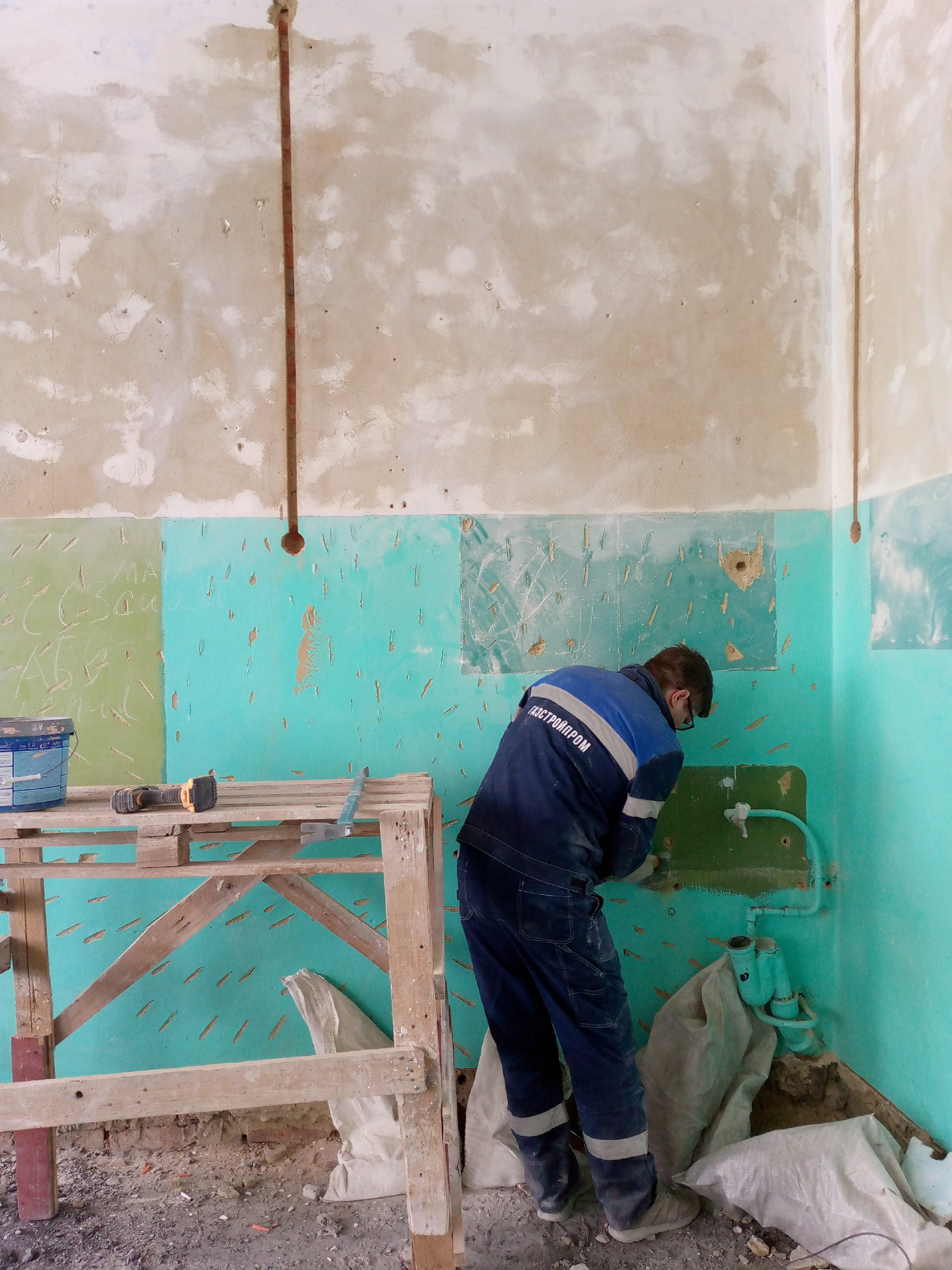

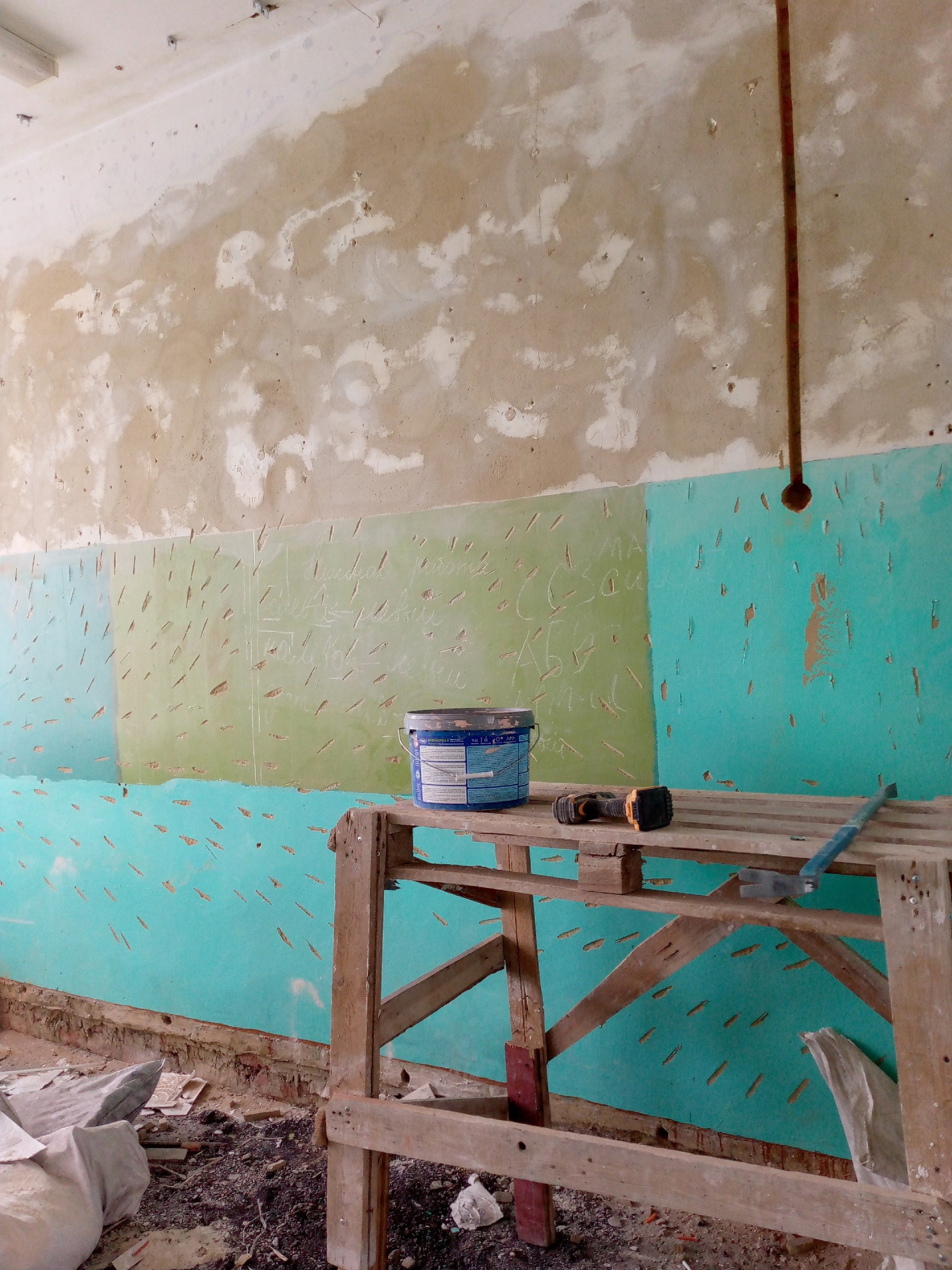

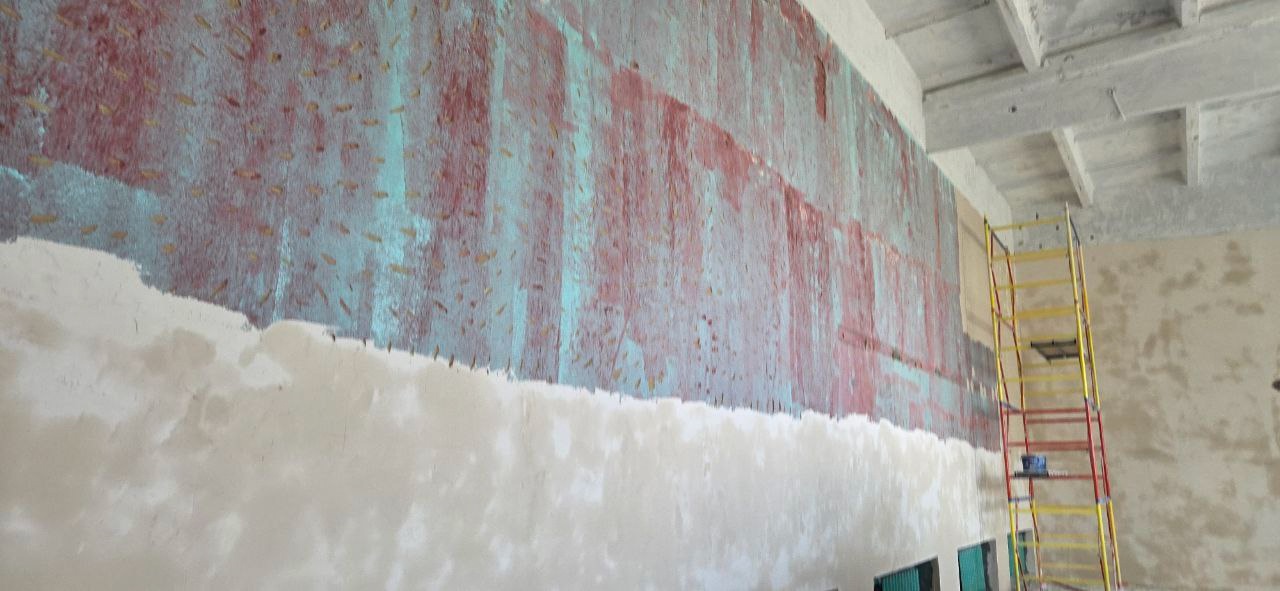

    По состоянию на 20 февраля 2025 года в рамках капитального ремонта   ведутся работы по расчистке стен от побелки, ведется штробление стен для , установка клипс для крепления кабелей, грунтовка стен

    По состоянию на 27 февраля 2025 года в рамках капитального ремонта на 2 этаже ведутся работы по штукатурке стен, грунтовке стен (бетоноконтакт), прокладке проводки, выставлению маяков для стяжки полов.

    По состоянию на 06 марта 2025 года в рамках капитального ремонта на 2 этаже ведутся работы по прокладке проводки, стяжке полов, засыпке их керамзитом; на 1 этаже проводится демонтаж деревянных полов, расчистка стен.

    По состоянию на 12 марта 2025 года в рамках капитального ремонта на 2 этаже закончена стяжка полов, на 50% выполнены наливные полы, закончена штукатурка стен, проложены электрокабели, проложены кабели пожарной сигнализации. На 1 этаже ведется демонтаж деревянных полов, демонтаж стяжки, шпатлевка стен, прокладка электрического кабеля.

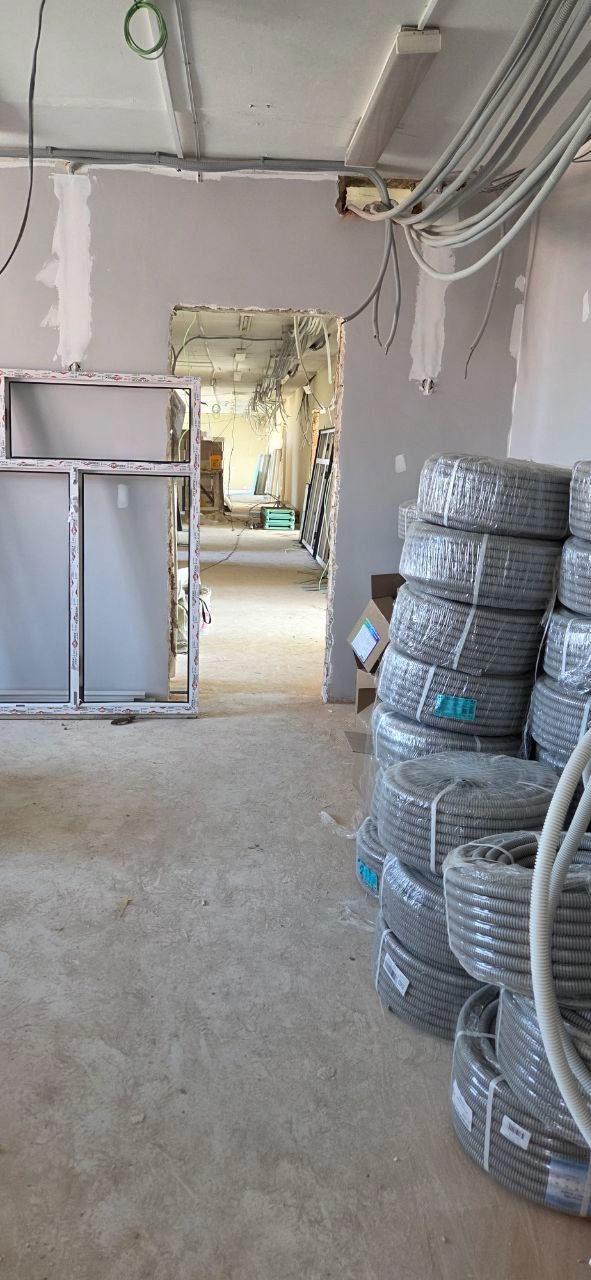

    По состоянию на 19 марта 2025 года в рамках капитального ремонта на 2 этаже прокладываются кабели пожарной сигнализации, ведется демонтаж перегородок в туалетах, шпатлевка и штукатурка стен. На 1 этаже ведется расчистка и шпатлевка стен, прокладка электрического кабеля, демонтаж дверей, раздевалок, полов в вестибюле. Начат демонтаж ограждения территории.

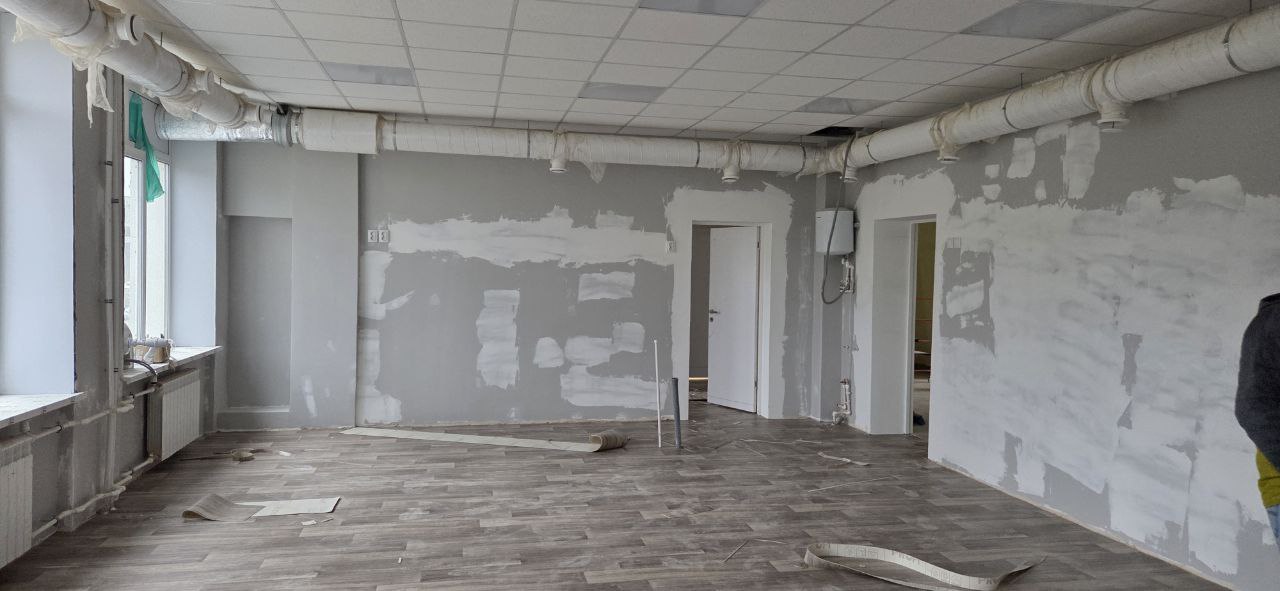

    По состоянию на 26 марта 2025 года в рамках капитального ремонта на 2 этаже: ведется, шпатлевка и штукатурка стен в туалетах, выполнено устройство подразетников в классах; на 1 этаже: ведется демонтаж спортзала: расчистка стен, штукатурка, шпатлевка. В классах ведется выравнивание откосов встроенных ниш. В коридорах идет кладка кирпича (каналы под трубы отопления), устройство коробов из гипсокартона. Ведутся работы по расчистке территории для установки ограждения.

    По состоянию на 02 апреля 2025 года в рамках капитального ремонта на 2 этаже: ведется, монтаж слаботочных проводов СДК в кабель-каналы, покраска стен первым слоем в коридорах и классах, монтаж маяков и штукатурка стен в туалетах. на 1 этаже: ведется демонтаж спортзала: расчистка стен, выполнение насечки, шлифовка потолка от побелки, расчистка стен на кухне, шлифовка стен от побелки, грунтовка бетоноконтактом, штукатурка стен.Устройство забора.

    По состоянию на 09 апреля 2025 года в рамках капитального ремонта на 2 этаже: продолжается монтаж слаботочных проводов СДК в кабель-каналы, начат демонтаж и монтаж оконных блоков на 1 этаже: ведется штукатурка стен спортзала по маякам, начата штукатурка помещении кухни, проведена засыпка пола в

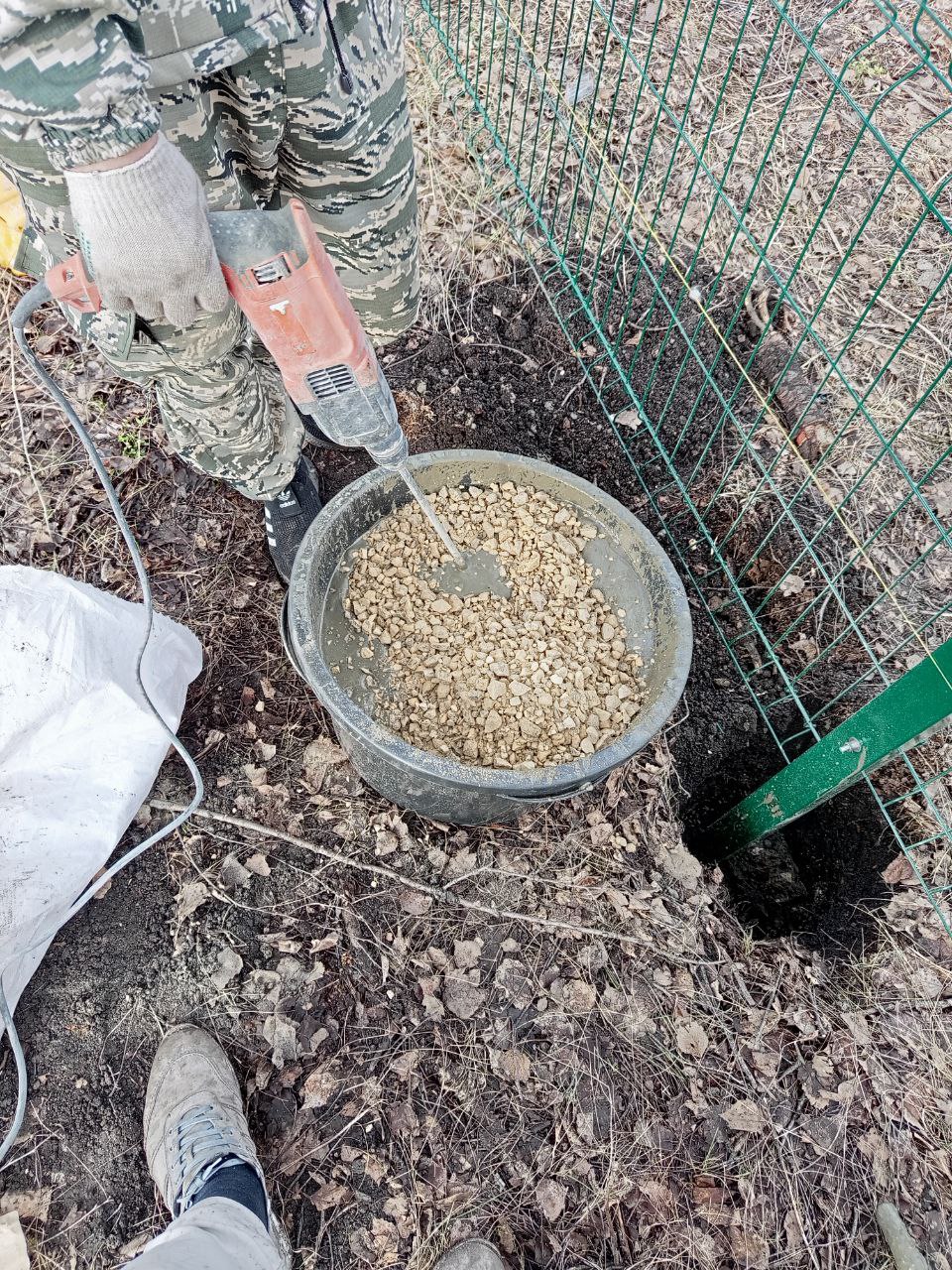

    кабинете технологии и в коридоре. Продолжается устройство забора.

    По состоянию на 16 апреля 2025 года в рамках капитального ремонта ведется демонтаж и монтаж окон, демонтаж стен, штукатурка, покраска стен спортзала,

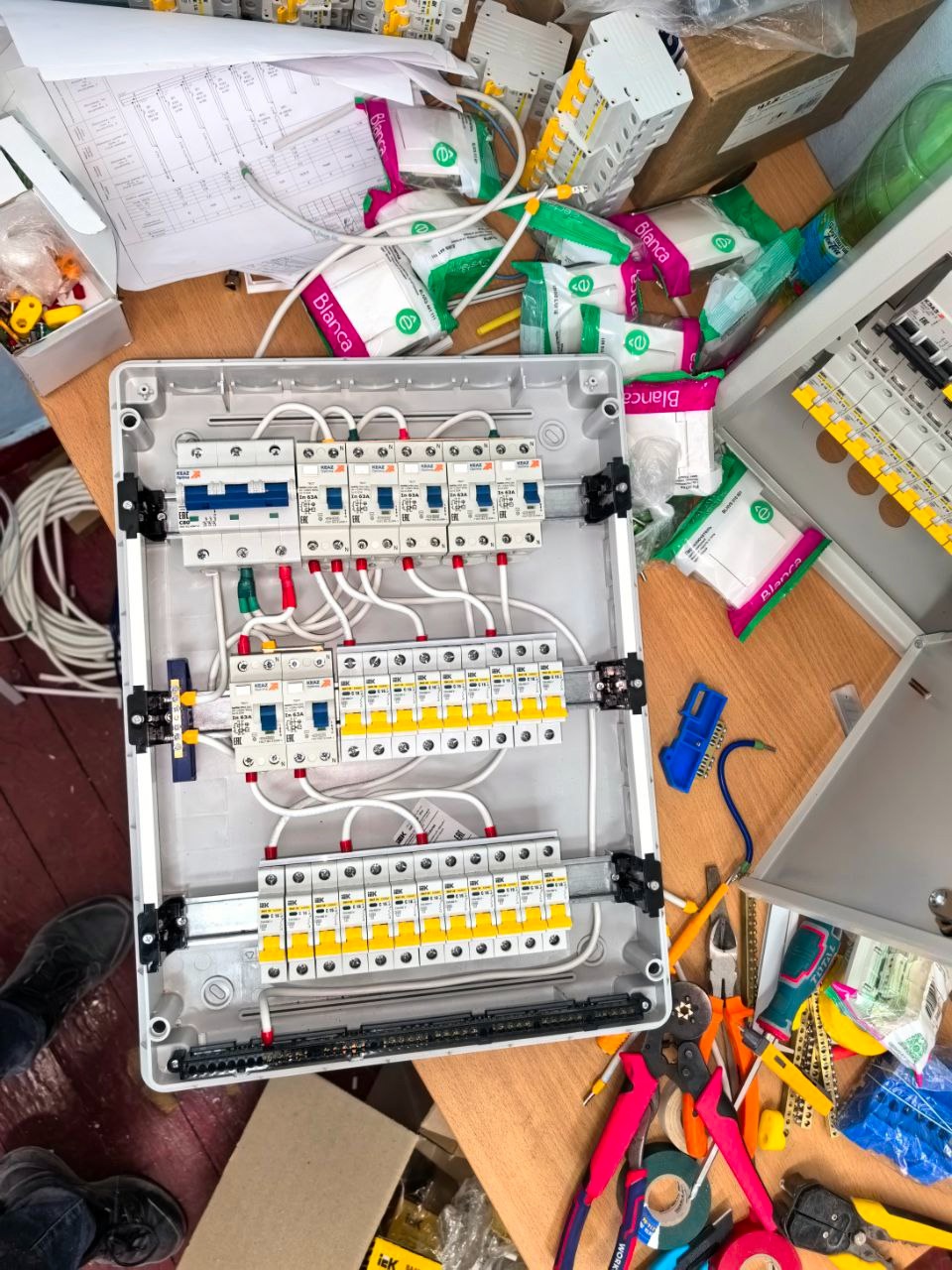

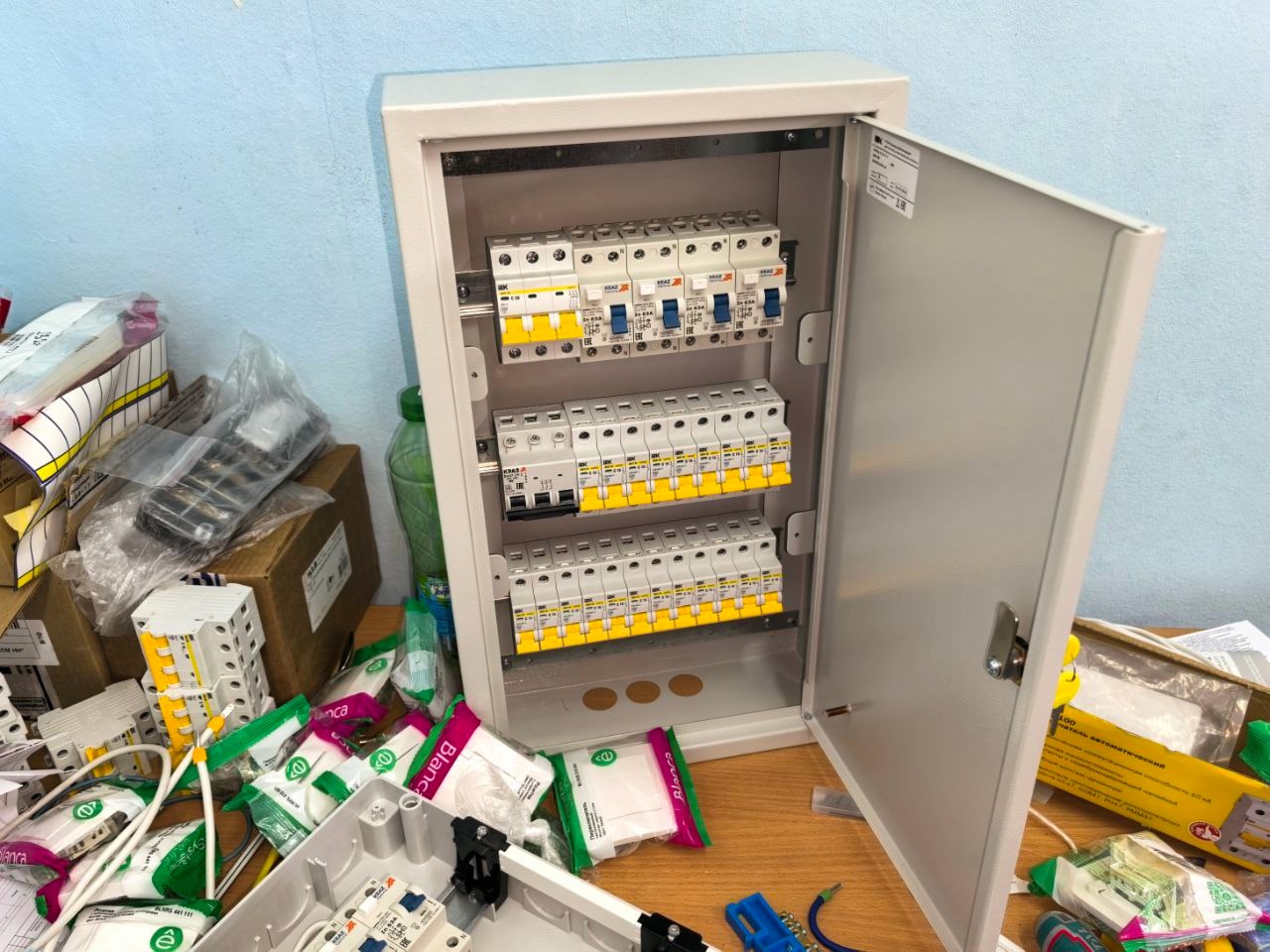

    сборка электрощитовых, демонтаж системы отопления и водоснабжения, прокладка структурированных кабелей, монтаж забора.

    По состоянию на 23 апреля 2025 года в рамках капитального ремонта ведется демонтаж и монтаж окон в спортзале продолжается прокладка лотков для монтажа структурированных кабелей, ведется монтаж забора.

    По состоянию на 30 апреля 2025 года в рамках капитального ремонта ведется установка окон в спортзале, сборка и установка радиаторов на втором этаже, демонтаж труб канализации и водоснабжения, штукатурка и шпатлевка стен за батареями отопления, а также начата установка дверей. Начат демонтаж старой отмостки, продолжается вывоз мусора.

    По состоянию на 14 мая 2025 года в рамках капитального ремонта. Начата укладка кафельной плитки в туалетах 2 этажа, ведется прокладка кабелей под электричество и монтаж розеток, установка батарей, бурение в стенах и полу отверстий под трубы отопления. На 1 этаже ведется демонтаж оставшихся помещений, кладки каналов под трубы отопления, прокладка труб отопления, монтаж пожарной сигнализации в спортивном зале. Начат монтаж отмостки, продолжается вывоз мусора.

    По состоянию на 21 мая 2025 года в рамках капитального ремонта. Продолжается укладка кафельной плитки в туалетах 2 этажа, ведутся электромонтажные работы, прокладка труб отопления, отделка потолка коридора армстронгом. На 1 этаже ведутся электромонтажные работы, прокладываются трубы отопления, начат монтаж вентиляционной системы. Ведется монтаж отмостки около спортзала, начаты работы по разметке места под резервуар септика, продолжается вывоз мусора.

    По состоянию на 28 мая 2025 года в рамках капитального ремонта: на 2 этаже закончена укладка кафельной плитки в туалетах, закончена прокладка труб отопления, ведутся электромонтажные работы, установка светильников в классах и коридоре. На 1 этаже закончен монтаж окон, ведется монтаж вентиляционной системы. Ведется монтаж отмостки , выкопан котлован для установки резервуара септика, готовится опалубка под него, продолжается вывоз мусора.

    По состоянию на 04 июня 2025 года в рамках капитального ремонта: на 2 этаже продолжаются электромонтажные работы, установка светильников в классах и коридоре, монтаж армстронга на потолках, монтаж труб канализации. Начат монтаж лестничных маршей. На 1 этаже ведется прокладка рвов под трубы канализации. Ведется монтаж отмостки.

    По состоянию на 11 июня 2025 года в рамках капитального ремонта: на 2 этаже закончена установка дверей, заканчивается укладка плитки в туалетах, продолжаются монтаж труб канализации, монтаж лестничных маршей. На 1 этаже продолжается прокладка рвов под трубы канализации. Начат монтаж утеплителя на фасад здания.

    По состоянию на 18 июня 2025 года в рамках капитального ремонта: на 2 этаже заканчивается укладка плитки в туалетах, продолжаются, монтаж лестничных маршей. На 1 этаже ведется монтаж кабеля, продолжается прокладка труб канализации. Ведется монтаж утеплителя на фасад здания, продолжается устройство отмостки, начата установка бордюров. Ведется устройство железобетонной плиты под резервуар наружной канализации, осуществляется вывоз земли с территории.

    По состоянию на 25 июня 2025 года в рамках капитального ремонта: на 2 этаже устройство откосов на дверях, укладка плитки в туалетах, На 1 этаже ведется прокладка кабеля, затягивание проводов в гофру, штукатурка стен на кухне, монтаж плитки на кухне, продолжается монтаж отопления, прокладка труб канализации. Ведется монтаж утеплителя на фасад здания, продолжается устройство отмостки, и установки бордюров. Засыпка резервуара наружной канализации.

    По состоянию на 09 июля 2025 года в рамках капитального ремонта: на 2 этаже продолжается покраска стен вторым слоем, монтаж линолеума, плинтусов, установка унитазов в туалетах. На 1 этаже продолжается монтаж стеновой плитки на кухне, выполняется подготовка пола под стяжку и заливку. Ведется монтаж утеплителя на фасад спортзала. Выполнен демонтаж котельной, установлен каркас, ведется утепление и пароизоляция.

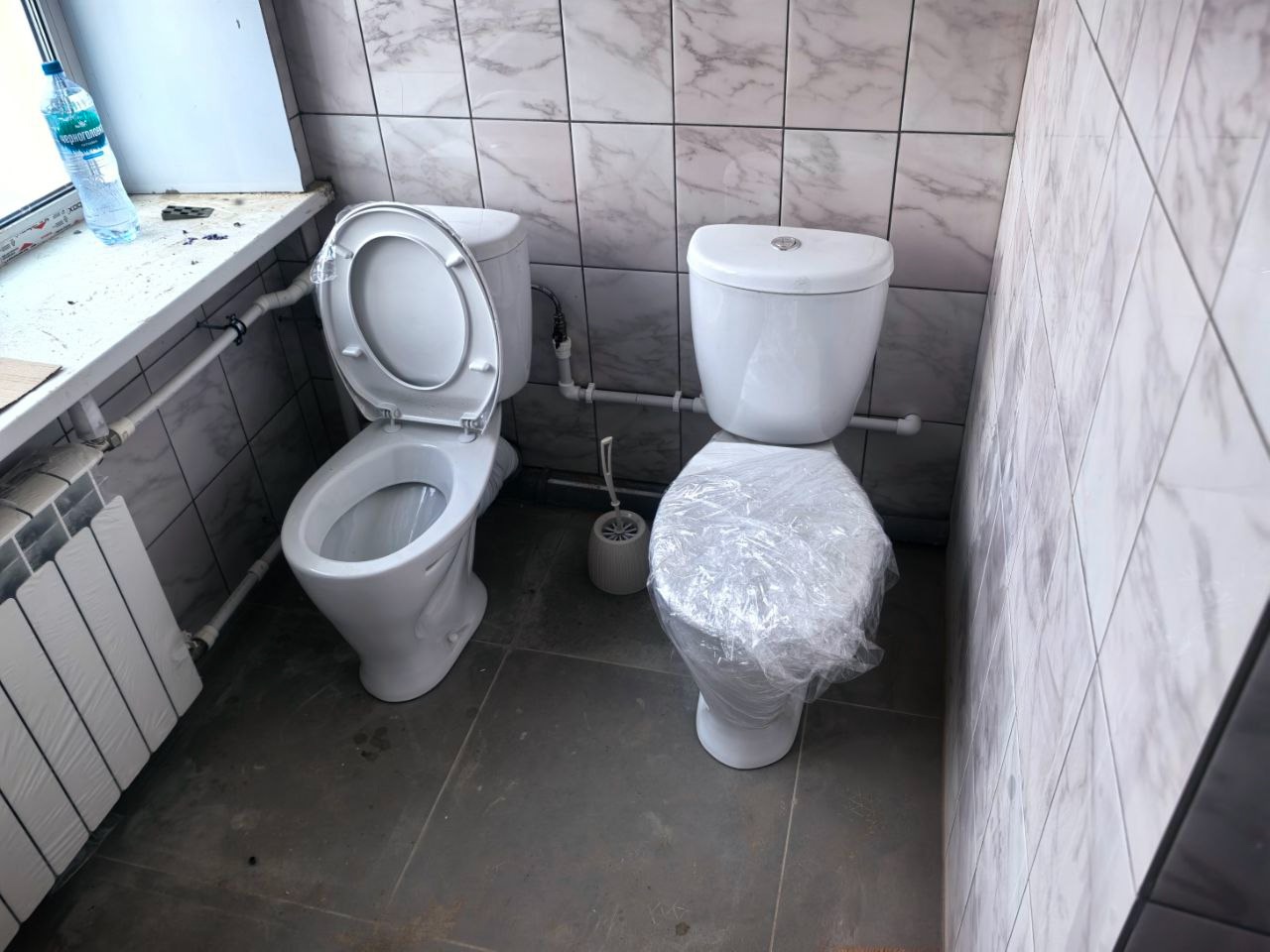

    По состоянию на 16 июля 2025 года в рамках капитального ремонта: на 2 этаже в туалетах левого крыла. Установлены унитазы, закончен монтаж систем водоснабжения и канализации На 1 этаже заканчивается подготовка пола под стяжку и заливку, ведутся электромонтажные работы, ведется установка вытяжки в кухне, кабинете химии. Септик смонтирован, запущен в работу. Продолжается монтаж утеплителя на фасад спортзала. Начат демонтаж помещения библиотеки.

    По состоянию на 23 июля 2025 года в рамках капитального ремонта: на 2 этаже ведется подключение водонагревателей. На 1 этаже выполнена стяжка и заливка пола, ведутся электромонтажные работы, подключение вытяжки в кухне, кабинете химии. Ведется наклейка сетки на фасад. Продолжается монтаж утеплителя на фасад спортзала и монтаж отмостки. Ведется демонтаж и установка опалубки на крылечках у запасных выходов.

    По состоянию на 30 июля 2025 года в рамках капитального ремонта: На 1 этаже ведется штукатурка стен в коридорах, электромонтажные работы (прокладка кабеля), установка сантехники, начата укладка керамогранита на пол. Ведется штукатурка утеплителя на фасаде спортзала прокладка вводного кабеля от подстанции к зданию школы.

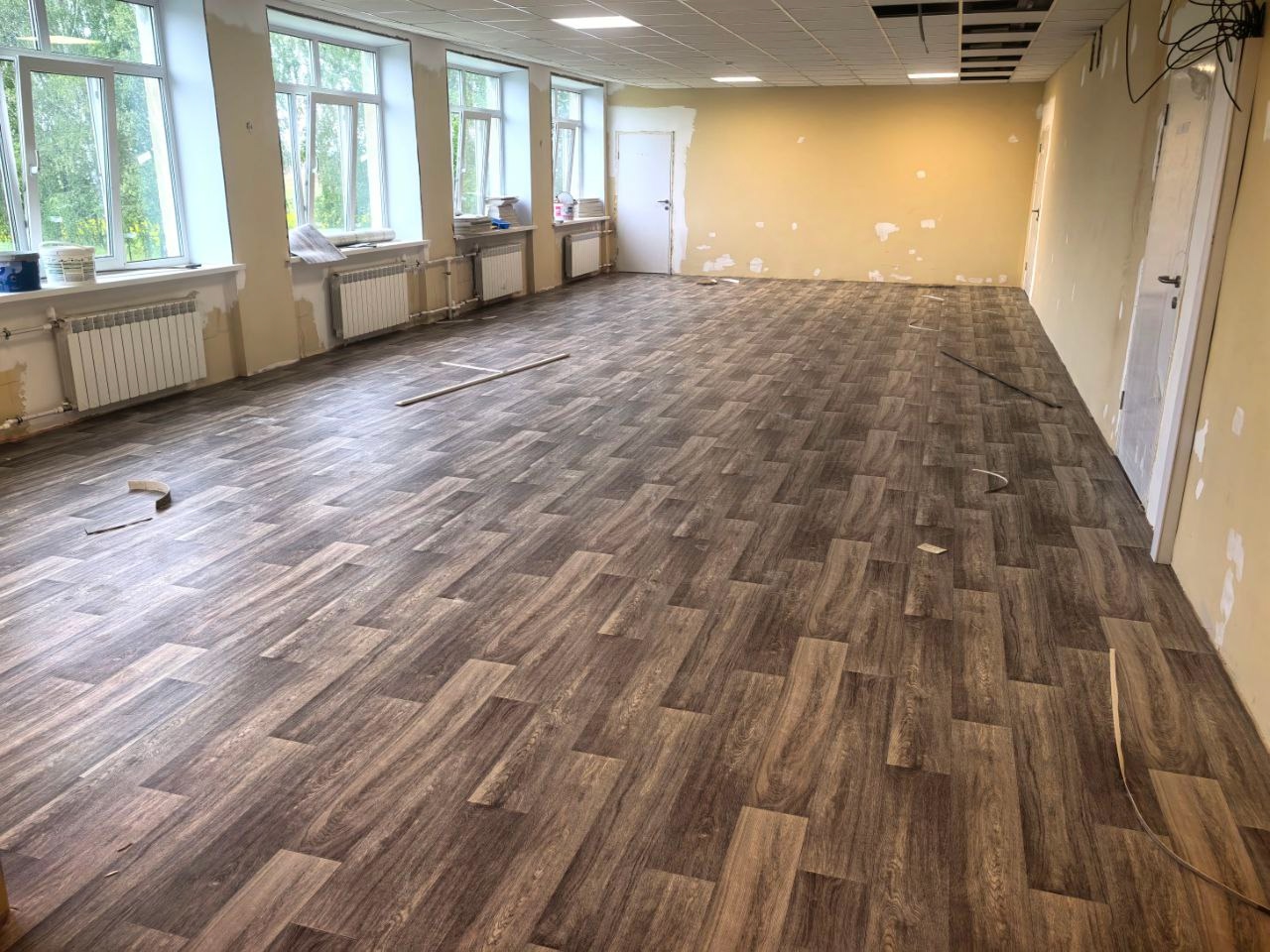

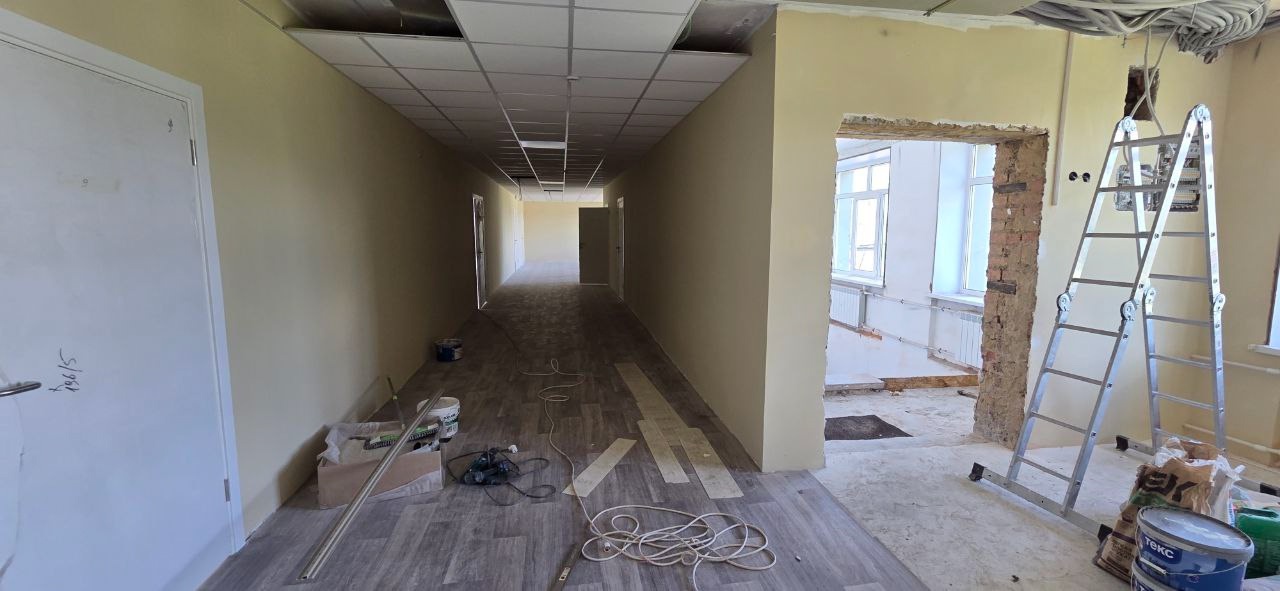

    По состоянию на 06 августа 2025 года в рамках капитального ремонта:  На 2 этаже ведется укладка линолеума в коридоре. На 1 этаже   ведется  укладка плитки на пол на кухне, продолжается укладка керамогранита на пол в коридоре. Ведется штукатурка стен в актовом зале, выполняется наливной пол в кабинетах химии, физики и в туалетах, пробивка и усиление дверного проема в вестибюле.  Ведется монтаж  утеплителя на фасад.   Закончена прокладка вводного и аварийного кабелей от подстанции к зданию школы, осуществлено подключение кабелей к ТП.

    По состоянию на 13 августа 2025 года в рамках капитального ремонта:  На 2 этаже закончена укладка линолеума в коридоре. На 1 этаже: - на кухне   продолжается  укладка плитки на пол, штукатурка стен туалета на кухне;  ведется установка светильников и покраска стен в актовом зале; прокладка кабеля по коридору, установка перегородки и монтаж радиаторов отопления. Переустановка лесов по фасаду.

    По состоянию на 20 августа 2025 года в рамках капитального ремонта:  На 2 этаже ведется шпатлевка и покраска вторым слоем стен в коридоре  На 1 этаже: -  прокладка кабеля по коридору, шпатлевка перегородки;  штрабление под кабели в спортивном зале. Утепление и наклейка сетки  по фасаду, переустановка лесов.

    По состоянию на 27 августа 2025 года в рамках капитального ремонта: На 2 этаже   закончена покраска вторым слоем стен в коридоре, ведется монтаж плинтусов в коридоре. На 1 этаже: в коридоре ведется укладка плитки на пол; установка светильников в коридоре; монтаж армстронга на кухне. Продолжается утепление фасада, начато нанесение декоративной штукатурки, переустановка лесов.

    По состоянию на 03 сентября 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - в коридоре ведется вязание арматуры,

    - заливка пола бетоном;

    - засыпка перехода в спортзал песком;

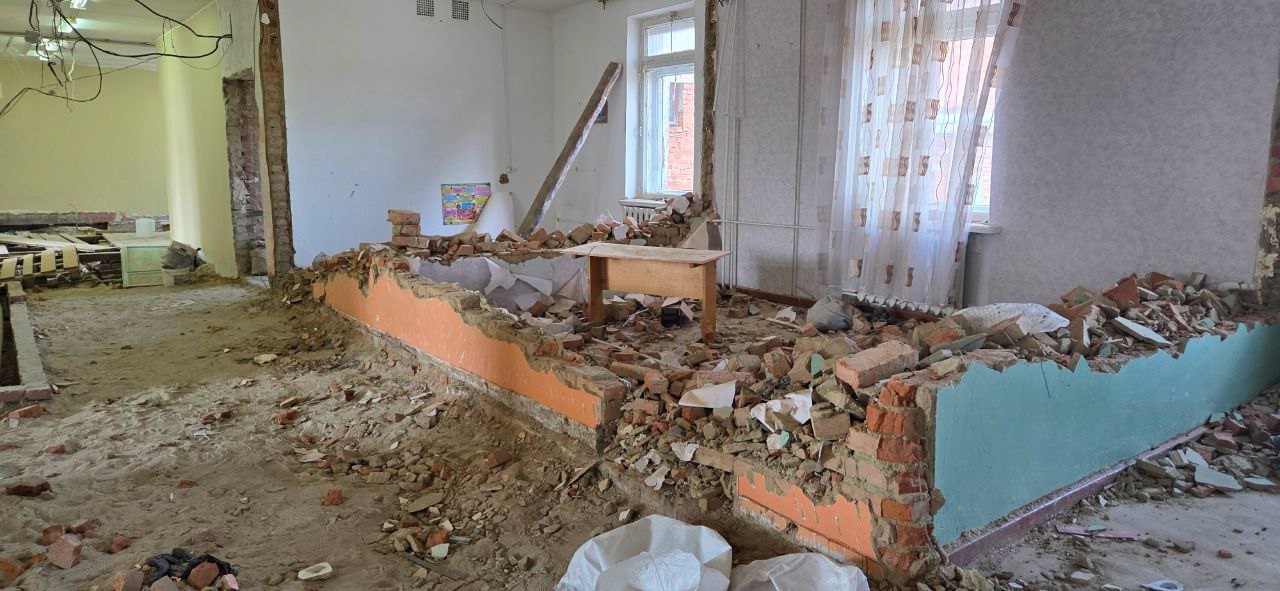

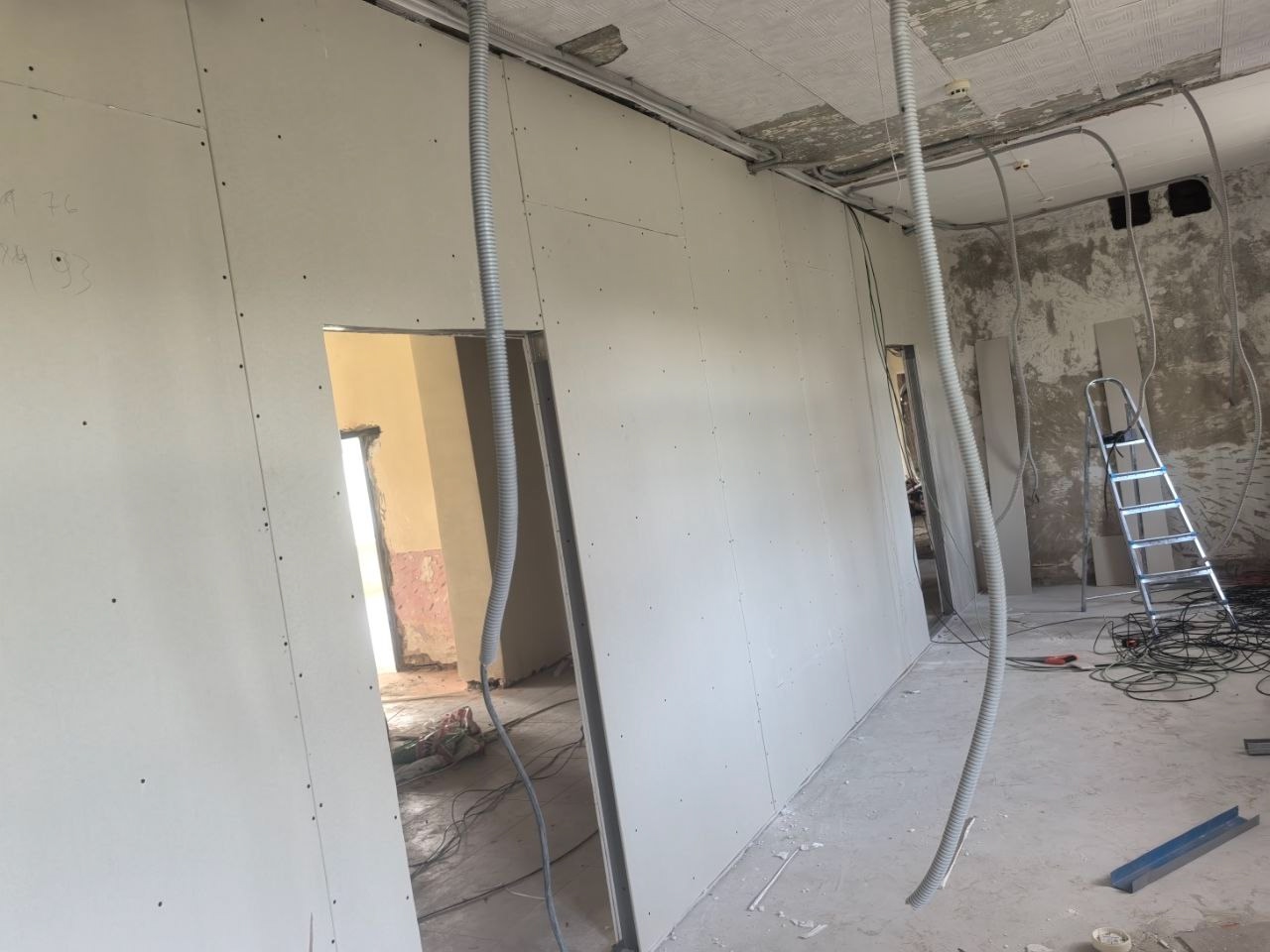

    - монтаж перегородок из ГКЛ;

    - штукатурка стен в подсобных помещениях на кухне, монтаж слаботочного кабеля.

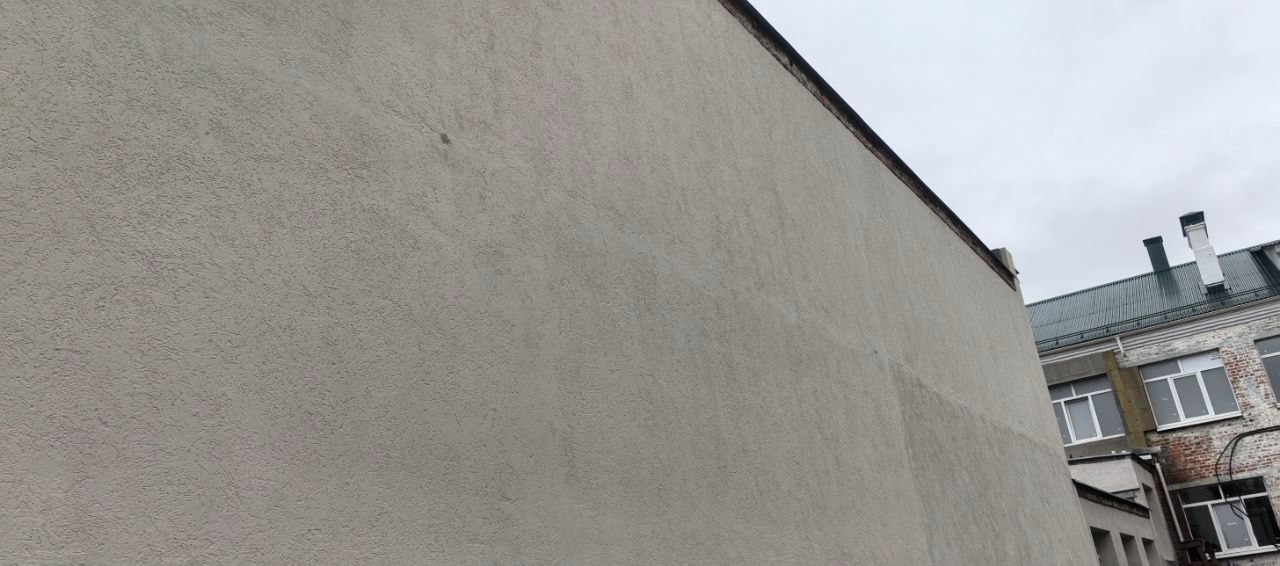

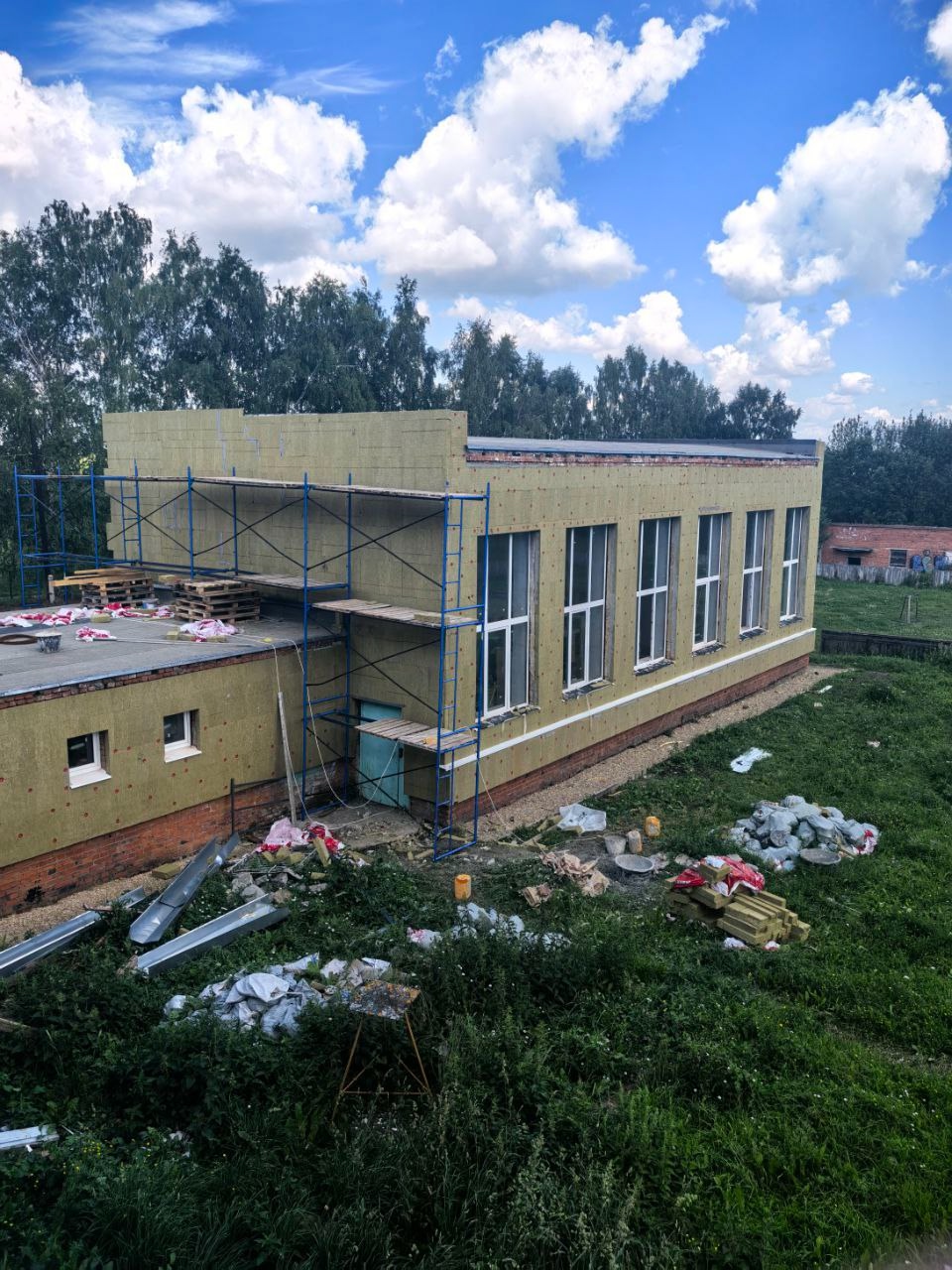

    Продолжается утепление фасада, ведется нанесение декоративной штукатурки, покраска фасада.

    По состоянию на 10 сентября 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - в коридоре ведется штукатурка и шпатлевка стен;

    - монтаж слаботочного кабеля;

    - монтаж керамогранитной плитки на лестничных площадках и лестничных маршах.

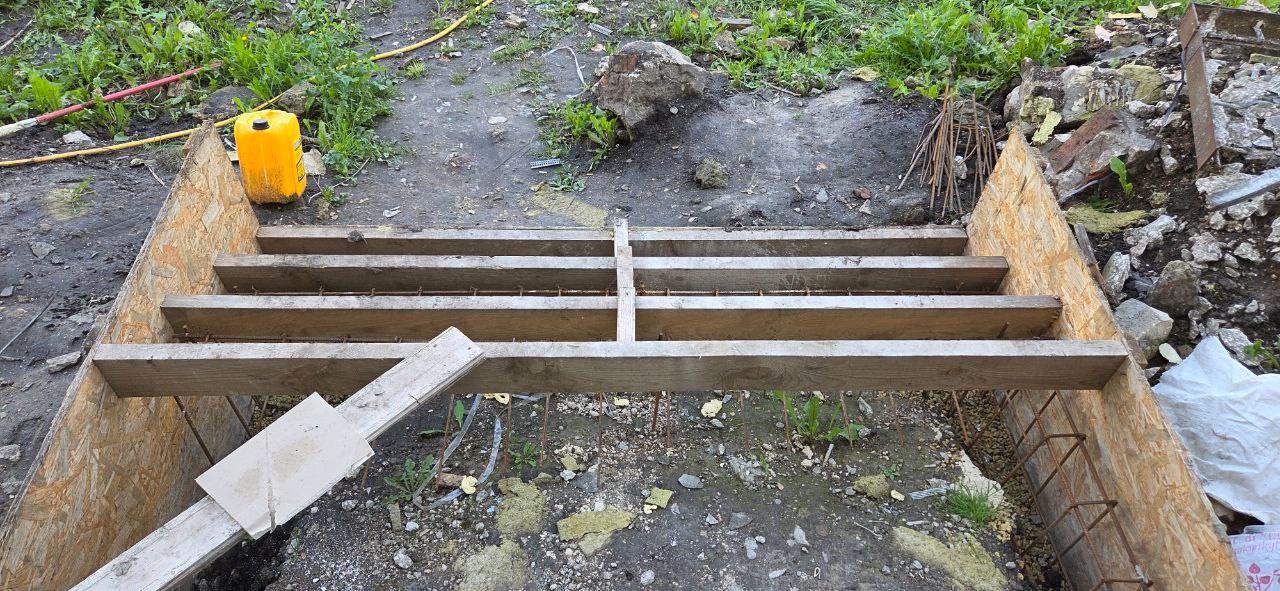

    Ведется устройство бетонирование крылечек, устройство ферм на крылечках, поклейка уголков на откосы и армированной сетки на стены фасада, продолжается утепление фасада, ведется нанесение декоративной штукатурки, покраска фасада.

    По состоянию на 17 сентября 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - в коридоре ведется монтаж отопления штукатурка стен кабинетов,

    - устройство коробов,

    - монтаж каркаса лестницы в переходе в спортзал,

    - расчистка от побелки входной группы.

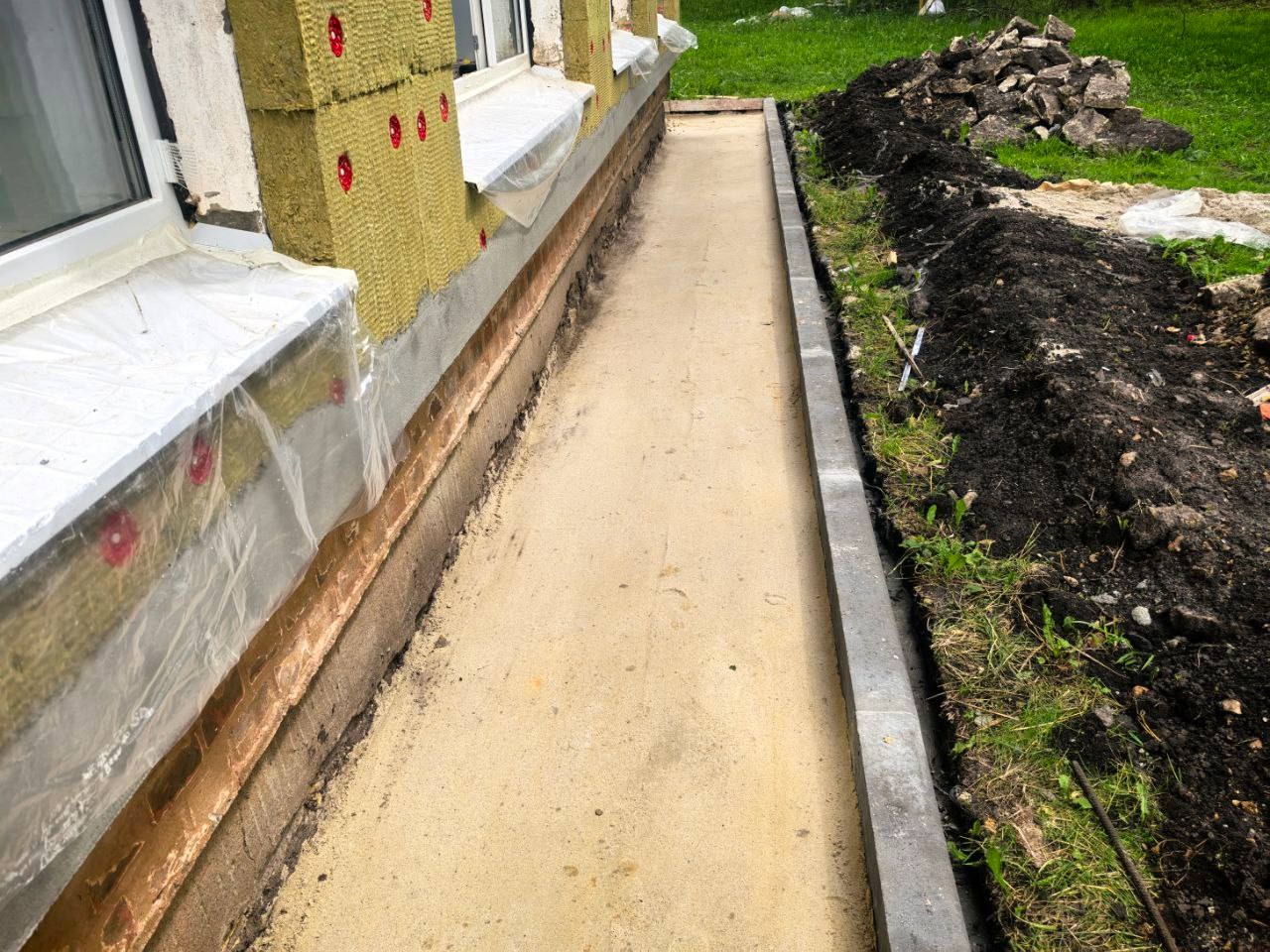

    Ведется устройство отмостки, продолжается утепление фасада, ведется нанесение декоративной штукатурки, покраска фасада, устройство водосточных труб фасада.

    По состоянию на 24 сентября 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - устройство датчиков пожарной охраны,

    - укладка плитки на пол;

    - устройство армстронга в подсобных помещениях на кухне;

    - монтаж электрики, штукатурка и покраска стен спортзала.

    Продолжается утепление фасада, ведется нанесение декоративной штукатурки, покраска фасада, устройство опалубки и каркаса навеса крылечка запасного выхода с северной стороны.

    По состоянию на 1 октября 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - укладка плитки на стены в туалетах первого этажа;

    - устройство армстронга в кабинетах;

    - монтаж электрики,

    - шпатлевка, штукатурка и покраска стен в кабинетах;

    - демонтаж пола в спортзале.

    Продолжается утепление фасада, ведется нанесение декоративной штукатурки, покраска фасада, устройство крылечка запасного выхода с северной стороны, монтаж водосточных труб.

    По состоянию на 08 октября 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - монтаж электрики, шпатлевка, штукатурка и покраска стен в кабинетах;

    -установка дверей.

    Закончено утепление фасада, ведется нанесение декоративной штукатурки, покраска фасада, устройство   крылечка запасного выхода с северной стороны, ведется укладка асфальта отмостки.

    По состоянию на 15 октября 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - устройство армстронга,

    - монтаж электрики,

    - шпатлевка, штукатурка и покраска стен в кабинетах;

    - установка люка в полу спортзала.

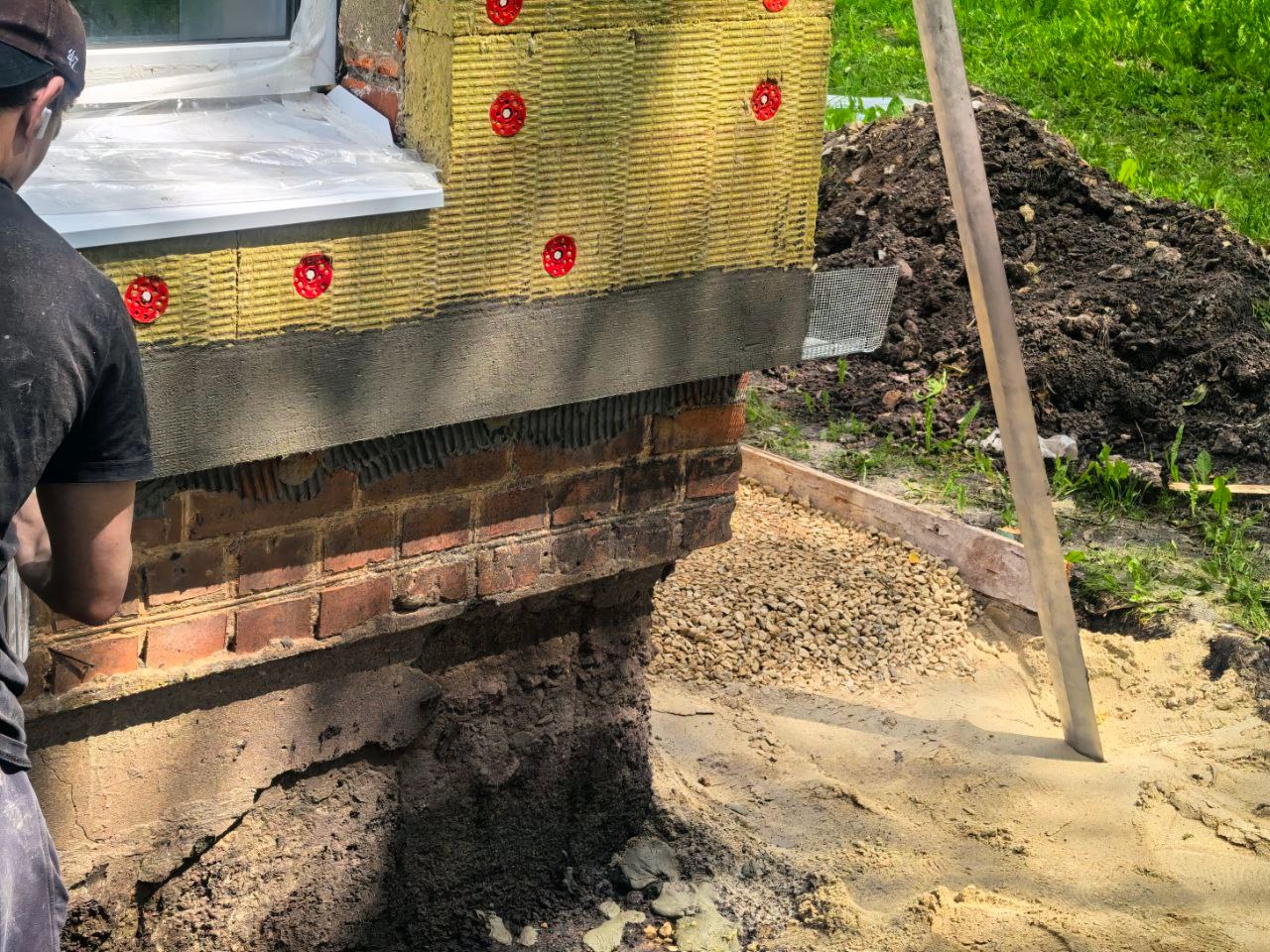

    Начат монтаж кирпича на цоколе, ведется гидроизоляция цоколя, нанесение декоративной штукатурки, покраска фасада, устройство крылечка запасного выхода с северной стороны. Ведется устройство водосточных труб, сборка-разборка лесов, монтаж молниезащиты.

    По состоянию на 22 октября 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - монтаж электрики подключения светильников в кабинетах первого этажа;

    - монтаж дверей и откосов на двери в кабинетах первого этажа;

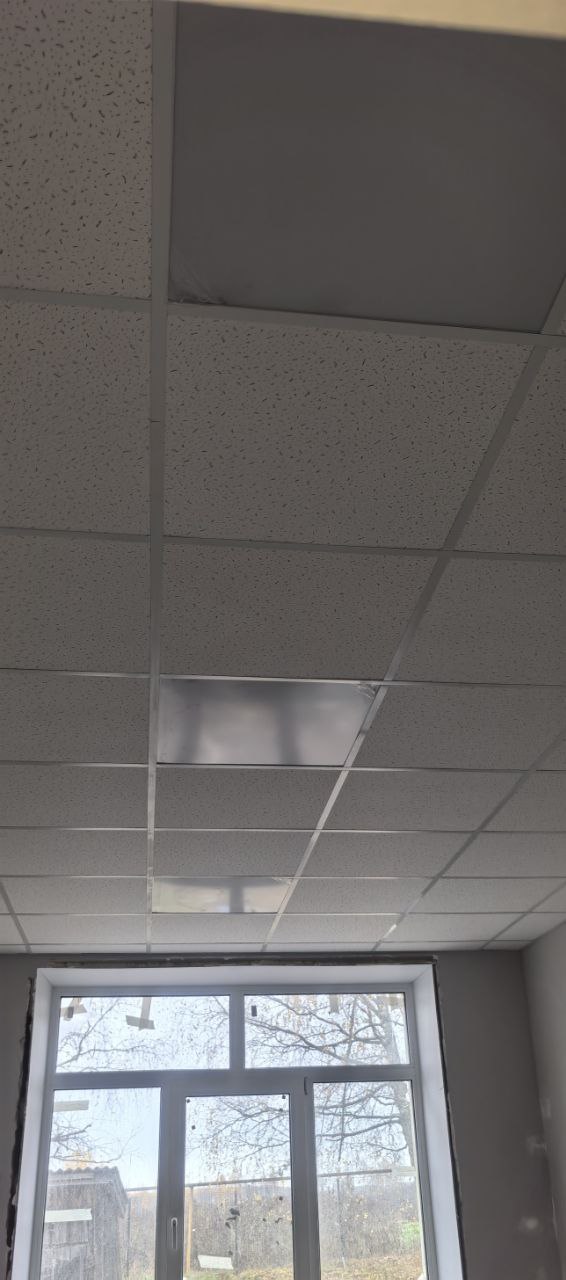

    - монтаж армстронга(потолка) в коридорах;

    - укладка плитки в санузлах.

    Установка маяков в переходе в спортивный зал и обрешётка под люк спортивного зала. Монтаж козырьков над крылечками и укладка брусчатки здесь же, монтаж бесера от цоколя, заканчивается монтаж отмостки.

    По состоянию на 29 октября 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - монтаж стяжки пола в переходе в спортзал;

    - устройство раковин в туалетах;

    - устройство металлического армстронга;

    - монтаж электрики;

    - покраска стен в кабинетах;

    - укладка линолеума в кабинетах.

    На улице:

    - укладка бесера;

    - установка отливов и парапетов;

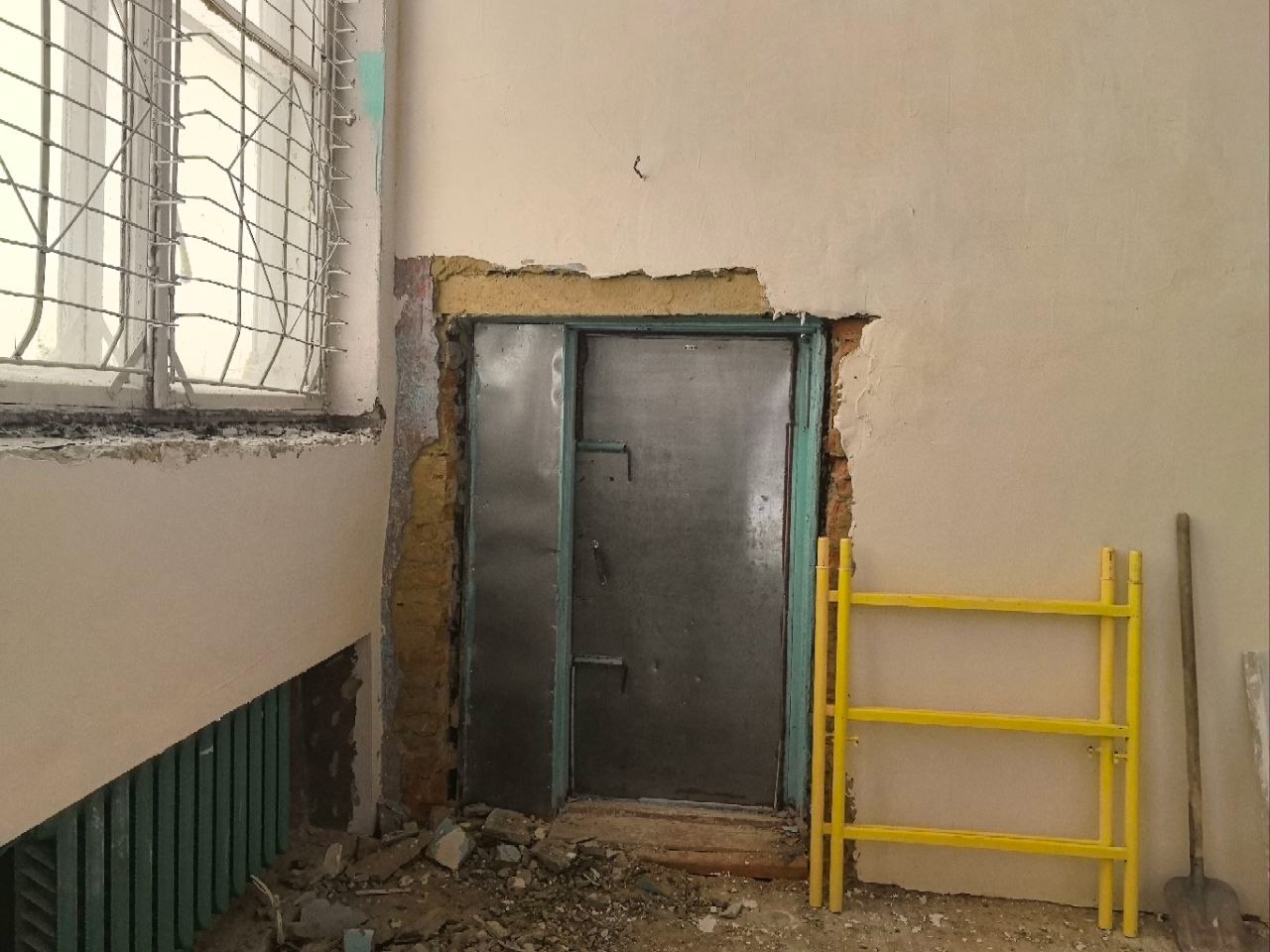

    - демонтаж и установка наружных противопожарных дверей.

    По состоянию на 05 ноября 2025 года в рамках капитального ремонта:

    На 1 этаже:

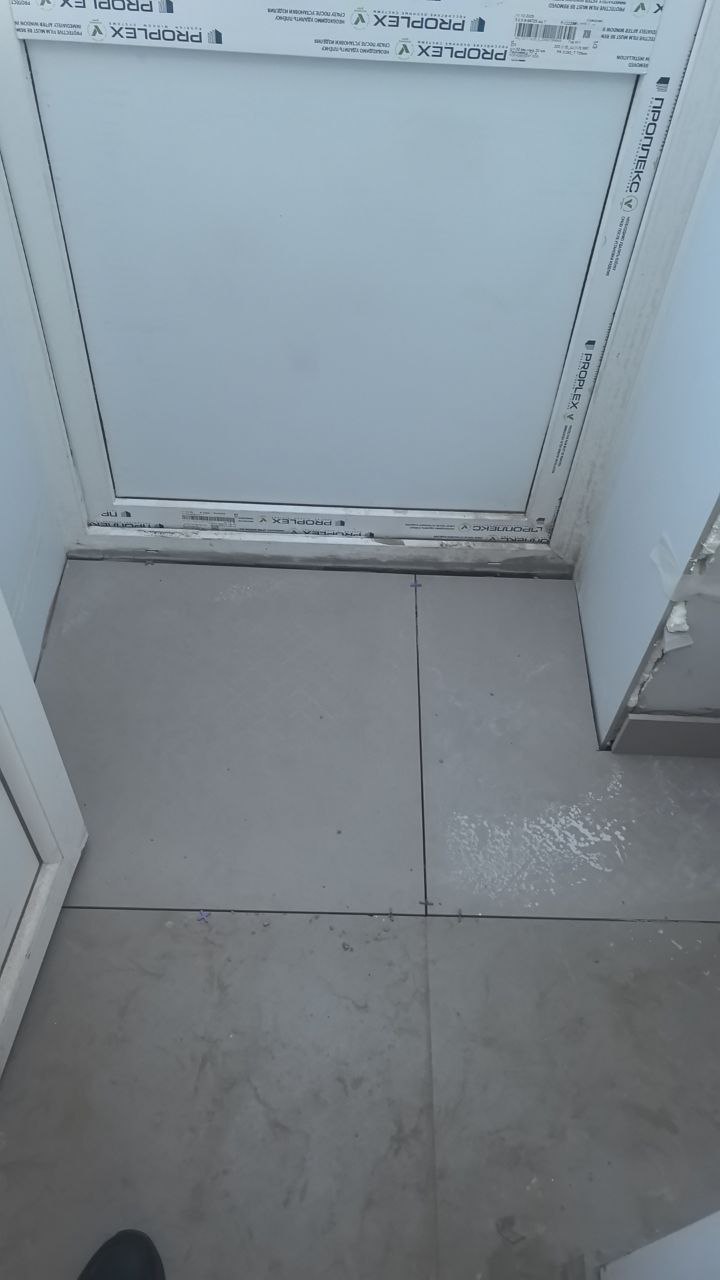

    - укладка плитки в переходе в спортзал и в раздевалках;

    - засыпка песка на пол в спортзале;

    - установка дверей в раздевалках;

    - отделка откосов дверей;

    - монтаж электрики;

    На улице:

    - устройство молниезащиты.

    По состоянию на 12 ноября 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - покраска коридора;

    - устройство армстронга в туалетах;

    - покраска стен в кабинетах физики и химии;;

    - шпатлевка и покраска стен лестничных маршей;

    - шпатлевка и покраска стен в раздевалках спортзала;

    - устройство бетонной стяжки пола в спортзале.

    На улице:

    - укладка бесера;

    - заливка пандуса;

    - уборка мусора с территории.

    По состоянию на 19 ноября 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - устройство сцены;

    - устройство армстронга в помещении сельской библиотеки;

    - шпатлевка и покраска стен в помещении сельской библиотеки;

    - шпатлевка и покраска стен лестничных маршей;

    - заливка бетоном стяжки пола в спортзале;

    - электромонтажные работы в помещениях раздевалок в спортзале;

    - устройство бетонной стяжки пола в спортзале.

    На улице:

    - укладка бесера.

    По состоянию на 26 ноября 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - штукатурка сцены;

    - монтаж электрооборудования;

    - шпатлевка и покраска стен в переходе в спортзал

    - заливка бетоном стяжки пола в спортзале;

    - мытье окон.

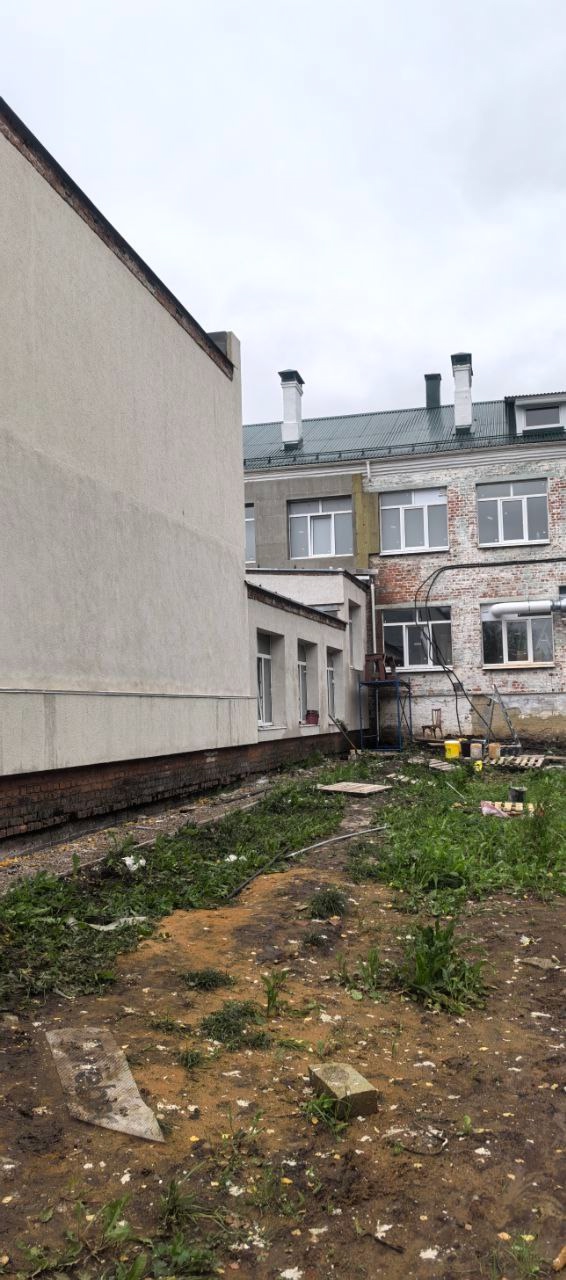

    На улице:

    - выравниание швов между цоколем и фасадом;

    - вывоз мусора.

    По состоянию на 03 декабря 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - укладка линолеума на пол сцены;

    - монтаж электрооборудования в переходе в спортзал;

    - монтаж армстронга в переходе в спортзал;

    - покраска стен в переходе в спортзал (2 слой).

    На улице:

    - монтаж профнастила на крыльце и отливах;

    - укладка бесера;

    - штукатурка внешней стены помещения сельской библиотеки;

    - вывоз мусора.

    По состоянию на 10 декабря 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - монтаж плинтусов и уголков на сцене и на ступеньке к сцене;

    - штукатурка, шпатлевка, подготовка к покраске стен комнаты для хранения снарядов в спортивном зале;

    - установка светильников на потолок комнаты для хранения снарядов в спортивном зале;

    - устройство наливного пола в спортзале;

    - покраска стен спортзала вторым слоем;

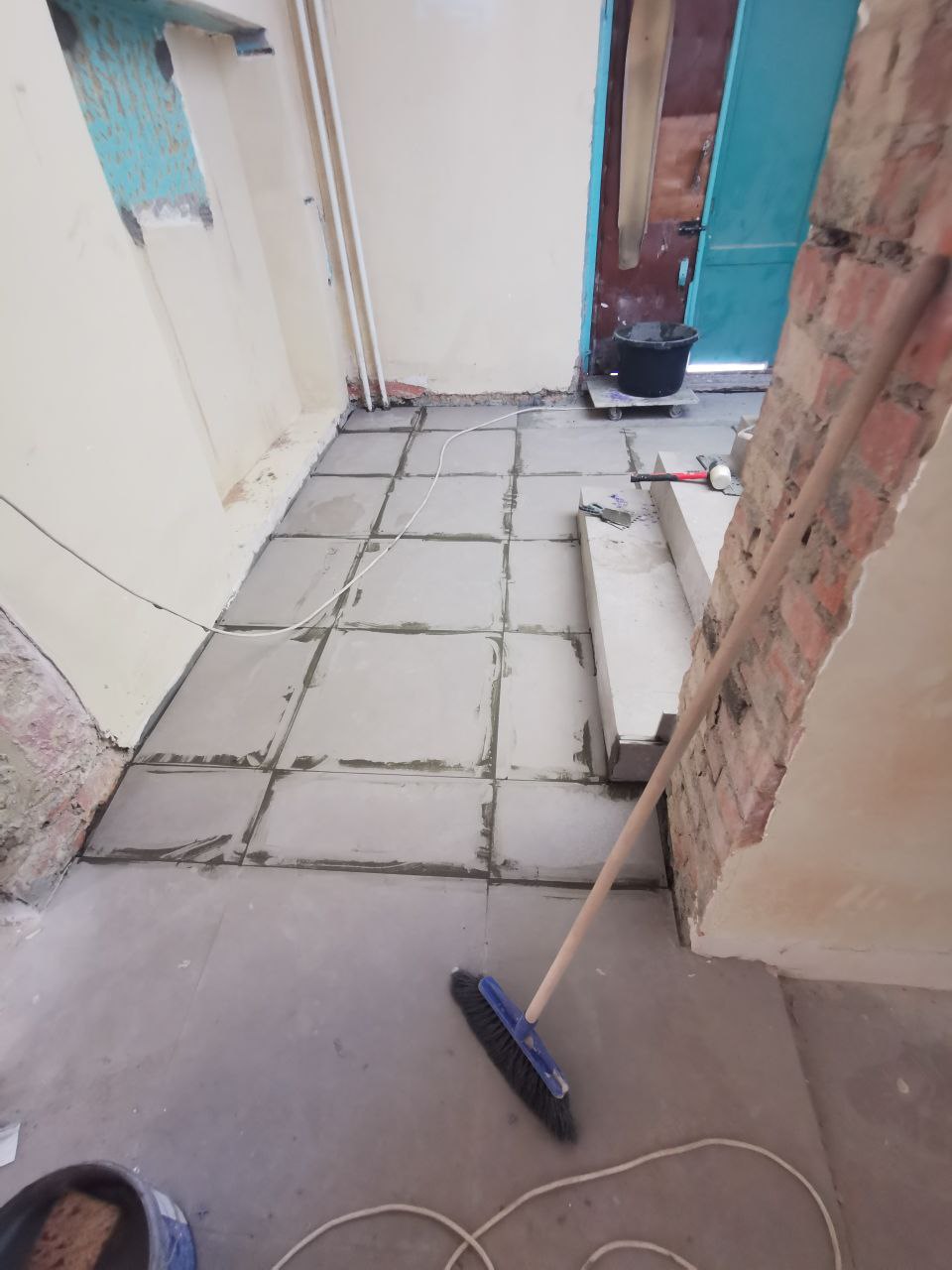

    - монтаж ступенек и укладка плитки на пол в переходе к щитовой;

    - закончен монтаж и установка вентиляционной системы;

    - начат монтаж пожарной сигнализации.

    На улице:

    - монтаж козырьков над крылечками запасных выходов;

    - монтаж отливов на здании спортзала.

    По состоянию на 17 декабря 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - установка балконных рам (3 окна);

    - установка окна на лестничной клетке;

    - завершение укладки плитки под вновь вставленными окнами, монтаж откосов и уголков;

    - установка дверей в столовой, спортзале, на лестничных клетках;

    - монтаж откосов к дверям;

    - покраска стен комнаты для хранения снарядов в спортивном зале;

    - укладка линолеума в помещении сельской библиотеки;

    - подключение кухонного оборудования.

    На улице:

    - монтаж козырьков над крылечками запасных выходов с северной стороны;

    - монтаж отливов на здании спортзала с правой стороны.

    По состоянию на 24 декабря 2025 года в рамках капитального ремонта:

    На 1 этаже:

    - установка уличных дверей;

    - ремонт тамбура;

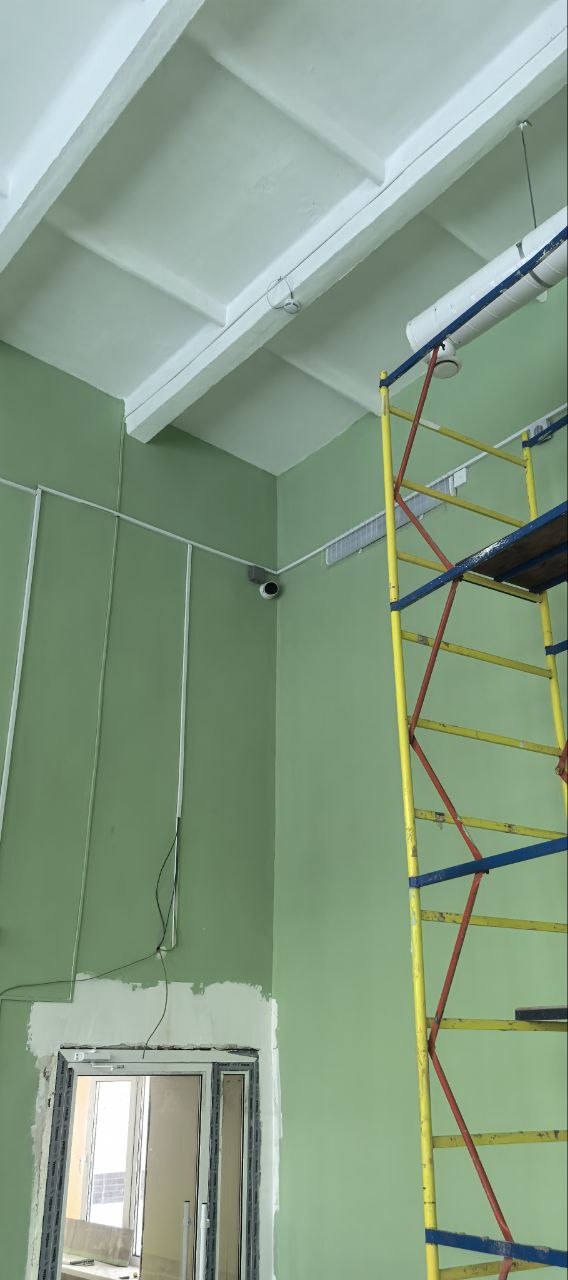

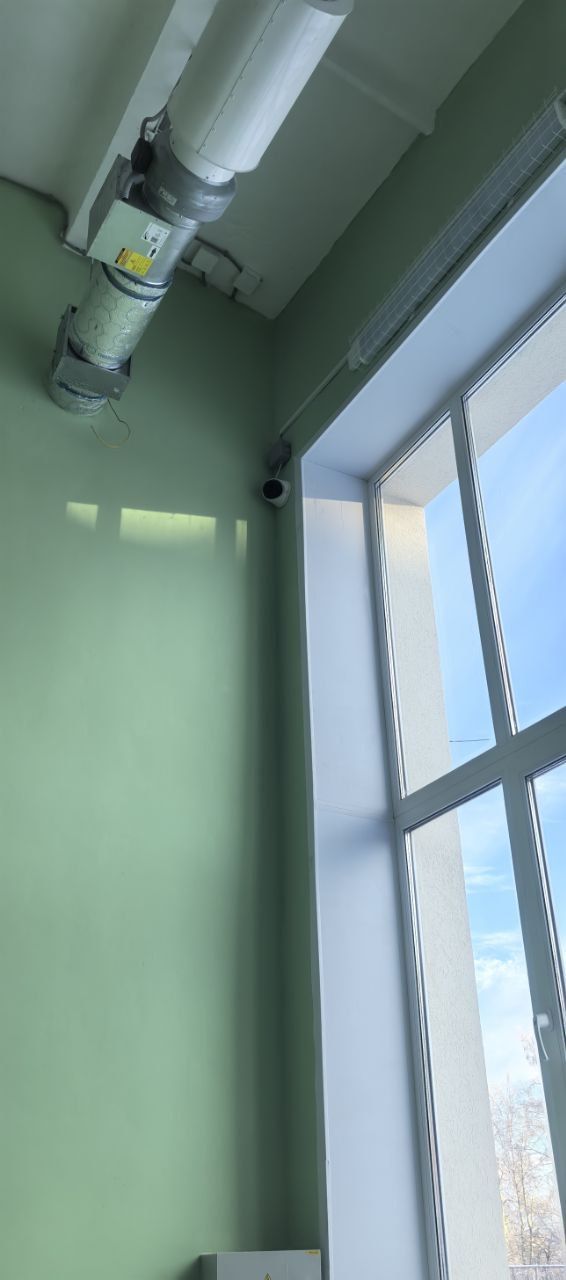

    - установка видеокамер внутри здания;

    - установка наружных видеокамер выполнена на 100%;

    - устройство профнастила на центральном крыльце;

    - замена бракованных стеклопакетов;

    - монтаж интернета;

    - уборка лестничных маршей.

    На улице:

    - вывоз мусора.
